污水厂进水井截流接驳施工方案汇报ppt(27页)VIP免费

污水厂进水井截流接驳施工方案汇报ppt(27页)污水厂进水井截流接驳施工方案汇报ppt(27页)污水厂进水井截流接驳施工方案汇报ppt(27页)污水厂进水井截流接驳施工方案汇报ppt(27页)

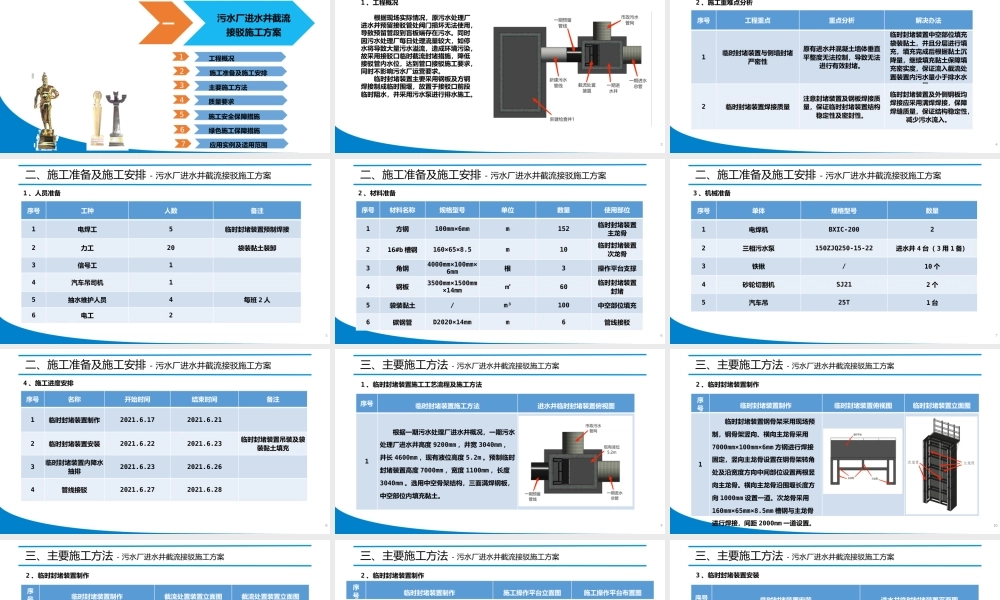

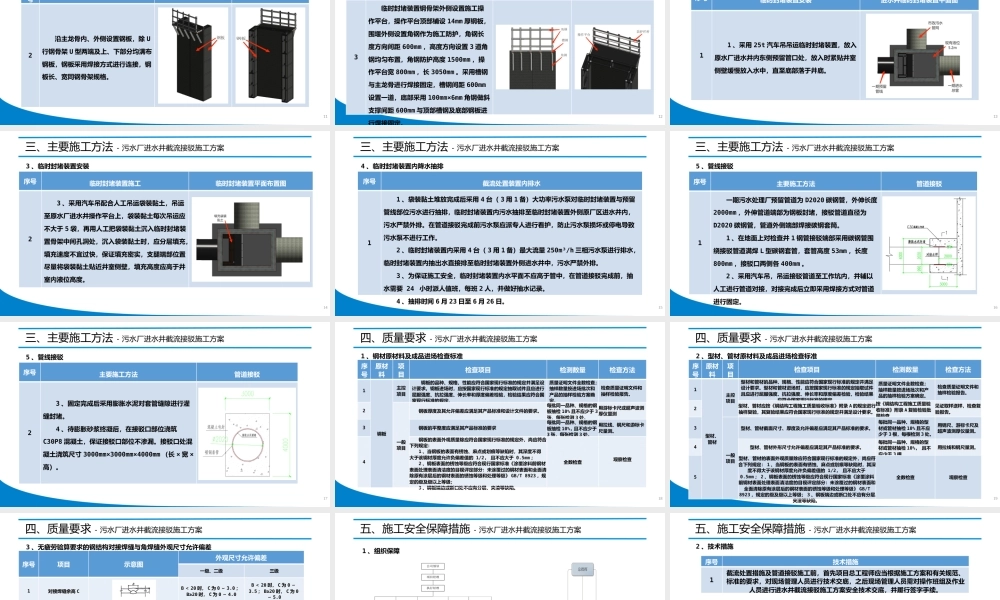

2022 年 8 月长春西部污水处理厂项目污水厂进水井截流接驳施工方案汇报汇报人: 污水厂进水井截流接驳施工方案一施工准备及施工安排主要施工方法质量要求243施工安全保障措施56绿色施工保障措施工程概况17应用实例及适用范围3一、工程概况 - 污水厂进水井截流接驳施工方案1 、工程概况根据现场实际情况,原污水处理厂进水井预留接驳管处阀门损坏无法使用,导致预留管段到盲板端存在污水。同时因污水处理厂每日处理流量较大,如停水将导致大量污水溢流,造成环境污染,故采用接驳口临时截流封堵措施,降低接驳管内水位,达到管口接驳施工要求,同时不影响污水厂运营要求。临时封堵装置主要采用钢板及方钢焊接制成临时围堰,放置于接驳口前段临时阻水,并采用污水泵进行排水施工。4一、工程概况 - 污水厂进水井截流接驳施工方案2 、施工重难点分析序号工程重点重点分析解决办法1临时封堵装置与侧墙封堵严密性原有进水井混凝土墙体垂直平整度无法控制,导致无法进行有效封堵。临时封堵装置中空部位填充袋装黏土,并且分层进行填充,填充完成后根据黏土沉降量,继续填充黏土保障填充密实度,保证流入截流处置装置内污水量小于排水水量。2临时封堵装置焊接质量注意封堵装置及钢板焊接质量,保证临时封堵装置结构稳定性及密封性。临时封堵装置及外侧钢板均焊接应采用满焊焊接,保障焊缝质量,保证结构稳定性,减少污水流入。5二、施工准备及施工安排 - 污水厂进水井截流接驳施工方案序号工种人数备注1电焊工5临时封堵装置预制焊接2力工20袋装黏土装卸3信号工1 4汽车吊司机1 5抽水维护人员4每班 2 人6电工21 、人员准备6二、施工准备及施工安排 - 污水厂进水井截流接驳施工方案序号材料名称规格型号单位数量使用部位1方钢100mm×6mmm152临时封堵装置主龙骨216#b 槽钢160×65×8.5m10临时封堵装置次龙骨3角钢4000mm×100mm×6mm根3操作平台支撑4钢板3500mm×1500mm×14mm㎡60临时封堵装置封堵5袋装黏土/m³100中空部位填充6碳钢管D2020×14mmm6管线接驳2 、材料准备7二、施工准备及施工安排 - 污水厂进水井截流接驳施工方案序号单体规格型号数量1电焊机BXIC-20022三相污水泵150ZJQ250-15-22进水井 4 台( 3 用 1 备)3铁锹/10 个4砂轮切割机SJ212 个5汽车吊25T1 台3 、机械准备8二、施工准备及施工安排 - 污水厂进水井截流接驳施工方案序号名称开始时间结束时间备注1临时封堵装置制作2021.6.172021.6.212临时封堵装置安...

1、当您下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

声明:本站为非经营盈利性个人网站(C2C模式),即所有资料为用户上传并直接被用户下载,本站只是中间服务平台。所有资料仅供个人学习使用,请勿他用。本站所获取的赞助将用于本站服务器及运营成本,感谢大家的支持。我们倡导共建、共创、共享的模式分享知识! 本站仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对内容本身不做任何修改或编辑。若资料或所含内容侵犯了您的版权或隐私等任何权益,请立即通知联系客服或在资料页面直接举报反馈,我们会及时妥善处理。

客服微信:pv3515客服QQ:2090330665客服邮箱:2090330665@qq.com

若无法下载、资料侵权等问题联系客服立即处理!微信:pv3515

污水厂进水井截流接驳施工方案汇报ppt(27页)

确认删除?
回到顶部
微信客服
  • 管理员微信
QQ客服
  • QQ客服点击这里给我发消息
客服邮箱
