送变电工程质量工艺、创优全流程控制要点VIP免费

送变电工程质量工艺、创优全流程控制要点送变电工程质量工艺、创优全流程控制要点送变电工程质量工艺、创优全流程控制要点送变电工程质量工艺、创优全流程控制要点送变电工程质量工艺、创优全流程控制要点

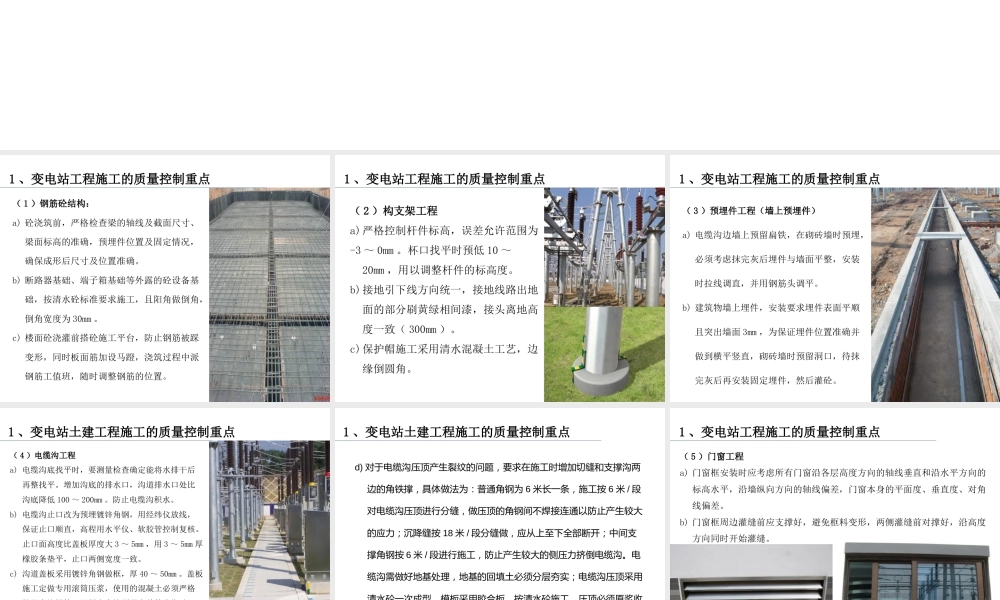

送变电工程质量工艺、创优控制( 1 )钢筋砼结构:a) 砼浇筑前,严格检查梁的轴线及截面尺寸、梁面标高的准确,预埋件位置及固定情况,确保成形后尺寸及位置准确。b) 断路器基础、端子箱基础等外露的砼设备基础,按清水砼标准要求施工,且阳角做倒角,倒角宽度为 30mm 。c) 楼面砼浇灌前搭砼施工平台,防止钢筋被踩变形,同时板面筋加设马蹬,浇筑过程中派钢筋工值班,随时调整钢筋的位置。1 、变电站工程施工的质量控制重点( 2 )构支架工程a)严格控制杆件标高,误差允许范围为-3 ~ 0mm 。杯口找平时预低 10 ~20mm ,用以调整杆件的标高度。b)接地引下线方向统一,接地线路出地面的部分刷黄绿相间漆,接头离地高度一致( 300mm )。c)保护帽施工采用清水混凝土工艺,边缘倒圆角。1 、变电站工程施工的质量控制重点( 3 )预埋件工程(墙上预埋件)a) 电缆沟边墙上预留扁铁,在砌砖墙时预埋,必须考虑抹完灰后埋件与墙面平整,安装时拉线调直,并用钢筋头调平。b) 建筑物墙上埋件,安装要求埋件表面平顺且突出墙面 3mm ,为保证埋件位置准确并做到横平竖直,砌砖墙时预留洞口,待抹完灰后再安装固定埋件,然后灌砼。1 、变电站工程施工的质量控制重点( 4 )电缆沟工程a) 电缆沟底找平时,要测量检查确定能将水排干后再整找平。增加沟底的排水口,沟道排水口处比沟底降低 100 ~ 200mm 。防止电缆沟积水。b) 电缆沟止口改为预埋镀锌角钢,用经纬仪放线,保证止口顺直,高程用水平仪、软胶管控制复核。止口面高度比盖板厚度大 3 ~ 5mm ,用 3 ~ 5mm 厚橡胶条垫平,止口两侧宽度一致。c) 沟道盖板采用镀锌角钢做框,厚 40 ~ 50mm 。盖板施工定做专用滚筒压浆,使用的混凝土必须严格按配合比搅拌,混凝土未达到强度前禁止搬动,养护必须到位;盖板施工场地必须平整。另外电气安装时必须注意对电缆沟盖板成品的保护,不得重撬重放。1 、变电站土建工程施工的质量控制重点d) 对于电缆沟压顶产生裂纹的问题,要求在施工时增加切缝和支撑沟两边的角铁撑,具体做法为:普通角钢为 6 米长一条,施工按 6 米 / 段对电缆沟压顶进行分缝,做压顶的角钢间不焊接连通以防止产生较大的应力;沉降缝按 18 米 / 段分缝做,应从上至下全部断开;中间支撑角钢按 6 米 / 段进行施工,防止产生较大的侧压力挤倒电缆沟。电缆沟需做好地基处理,地基的回填土必须分层夯实;电缆沟压顶采用清水砼一次...

1、当您下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

声明:本站为非经营盈利性个人网站(C2C模式),即所有资料为用户上传并直接被用户下载,本站只是中间服务平台。所有资料仅供个人学习使用,请勿他用。本站所获取的赞助将用于本站服务器及运营成本,感谢大家的支持。我们倡导共建、共创、共享的模式分享知识! 本站仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对内容本身不做任何修改或编辑。若资料或所含内容侵犯了您的版权或隐私等任何权益,请立即通知联系客服或在资料页面直接举报反馈,我们会及时妥善处理。

客服微信:pv3515客服QQ:2090330665客服邮箱:2090330665@qq.com

若无法下载、资料侵权等问题联系客服立即处理!微信:pv3515

送变电工程质量工艺、创优全流程控制要点

确认删除?
回到顶部
微信客服
  • 管理员微信
QQ客服
  • QQ客服点击这里给我发消息
客服邮箱
开通下载
